Tras la sincronización, hace poco más de un mes, del Parque Solar Fotovoltaico (PSF) La Barbarita con el Sistema Electroenergético Nacional, continúan en Pinar del Río las labores de construcción de otras tres instalaciones con características similares.
En declaraciones al Periódico Guerrillero, Yosvany Torres Hernández, encargado de la dirección integral de proyectos de la Empresa Eléctrica Provincial, explicó que a pie de obra cuentan con la colaboración de empresas constructoras subcontratadas y asociadas al Micons, además de otros organismos como Cedai, Copextel, Piezas de Repuesto y la Empresa Geominera.
Uno de los nuevos parques está ubicado en la zona conocida como La Ceniza en el municipio de Pinar del Río y tendrá una capacidad de generación de solo cinco mega watts.
“Ya se está construyendo gracias al intercambio entre nuestro país y la República de China. Es un parque pequeño pero al que no se le puede restar importancia frente a los demás”, señaló Torres Hernández.
En tanto, los otros dos emplazamientos -de 21,8 mega watts cada uno- están ubicados en La Lucila (kilómetro ocho de la carretera a San Juan), también en el municipio cabecera, y en la demarcación de Puerta de Golpe, municipio de Consolación del Sur.

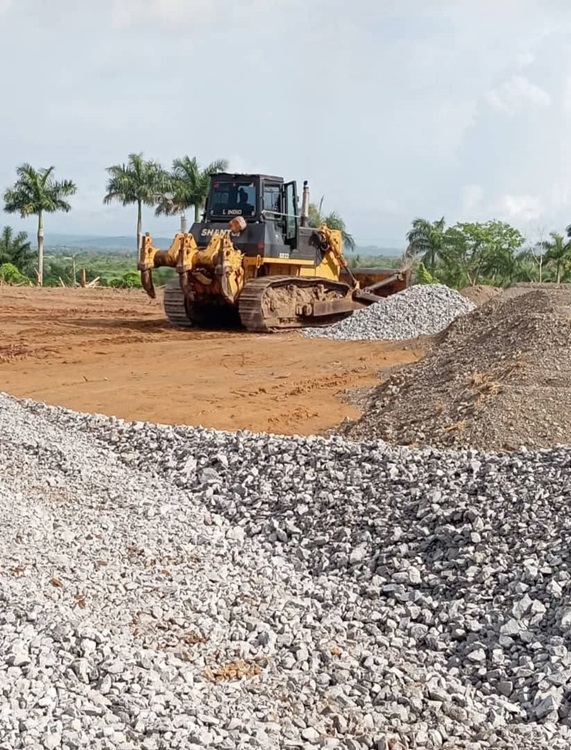

Según precisa Guerillero, en el terreno consolareño se trabaja en la preparación y movimiento de tierras, así como la creación de las facilidades temporales en las cuales se van a depositar paulatinamente todos los contenedores de piezas, paneles y demás accesorios.
Mientras, en la finca La Lucila es prioridad llevar el servicio eléctrico hasta las facilidades temporales ya creadas. A la par, se trabaja en la conformación de viales de acceso de mayor fortaleza y cimentación para el paso de maquinarias y equipamientos pesados.
Ambos PSF deben ponerse en marcha antes de que culmine el año. No obstante, el director de proyectos de la Empresa Eléctrica Provincial recalcó que el cronograma de trabajo dependerá en gran medida del arribo y entrega de los recursos necesarios para el comienzo de las obras.
Por ejemplo, en el caso de “La Lucila” nosotros hasta la fecha hemos descargado alrededor de 16 contenedores – de un total de 150 – de recursos varios, como cables y otros. Sin embargo, si no arriban las partes primarias para esta primera etapa como la tornillería, las vigas, las patas de las mesas, y los propios paneles, no podemos comenzar”, expresó el directivo a Guerrillero.
“Nosotros tenemos confianza y estamos seguros que el arribo y la entrada al país de los recursos faltantes llegarán en el tiempo dispuesto, de forma tal que estos PSF se puedan ejecutar conforme a los cronogramas iniciales”, agregó.
